Referenzen
Produktionshalle Reishauer
Produktionshalle Reishauser
Neubau einer Produktionshalle

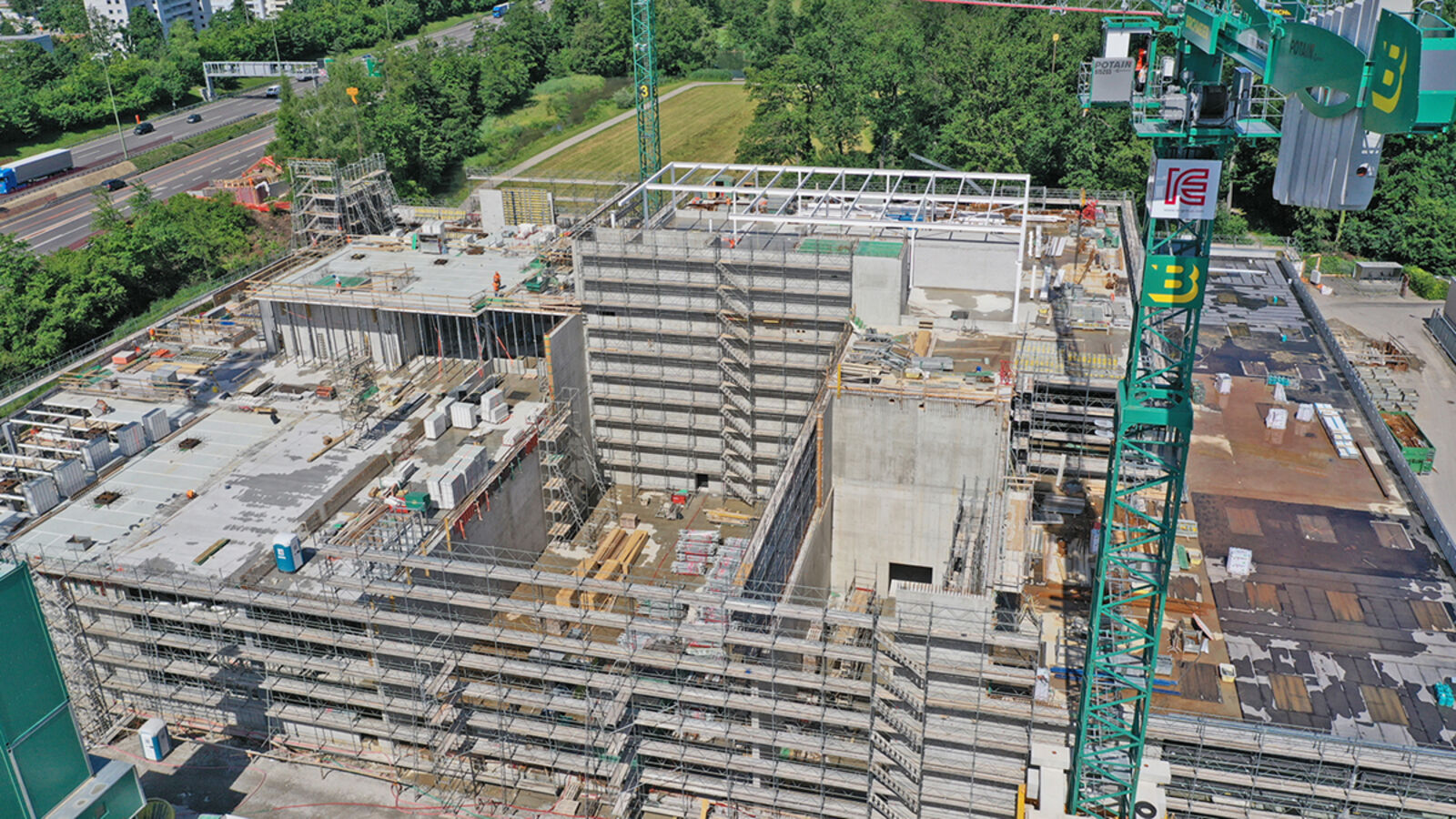

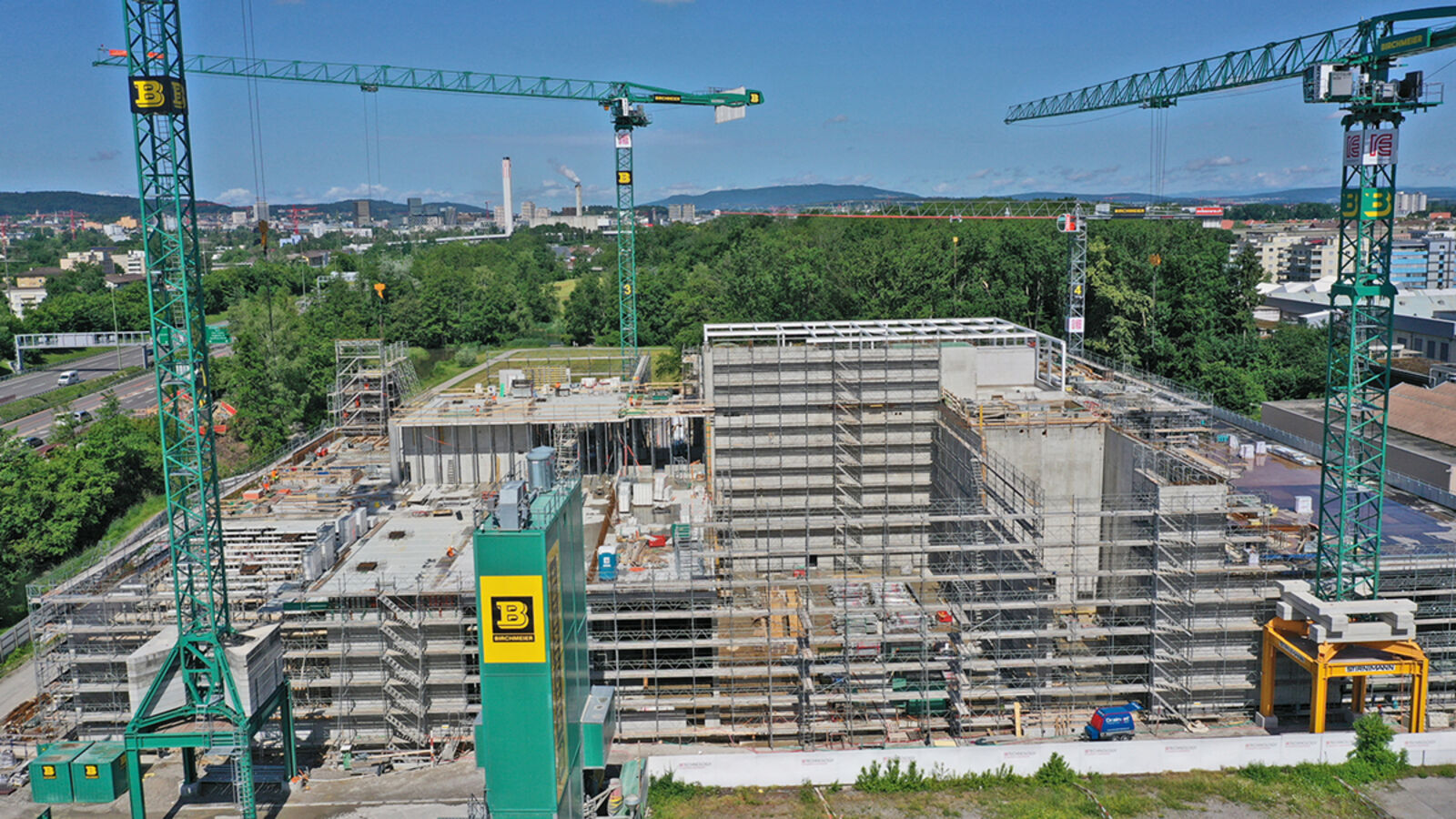

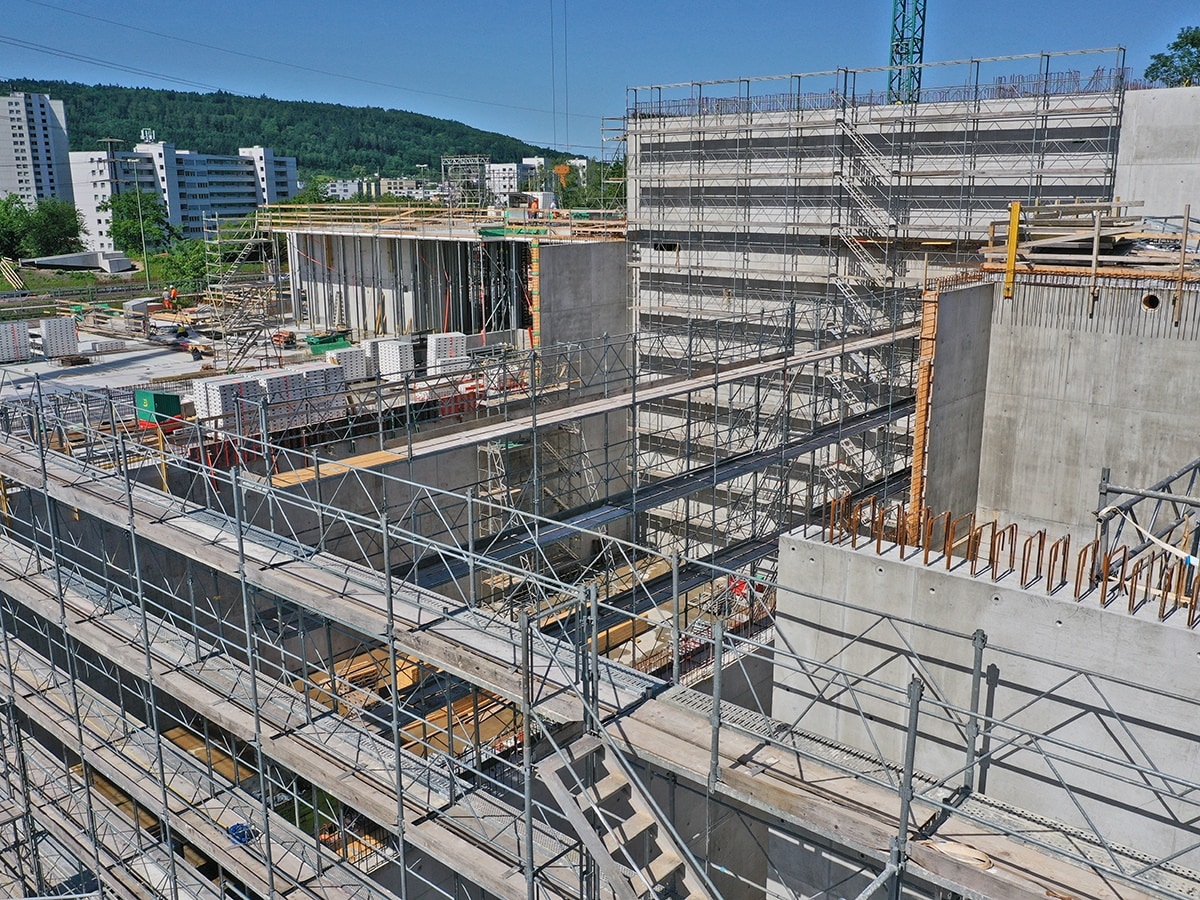

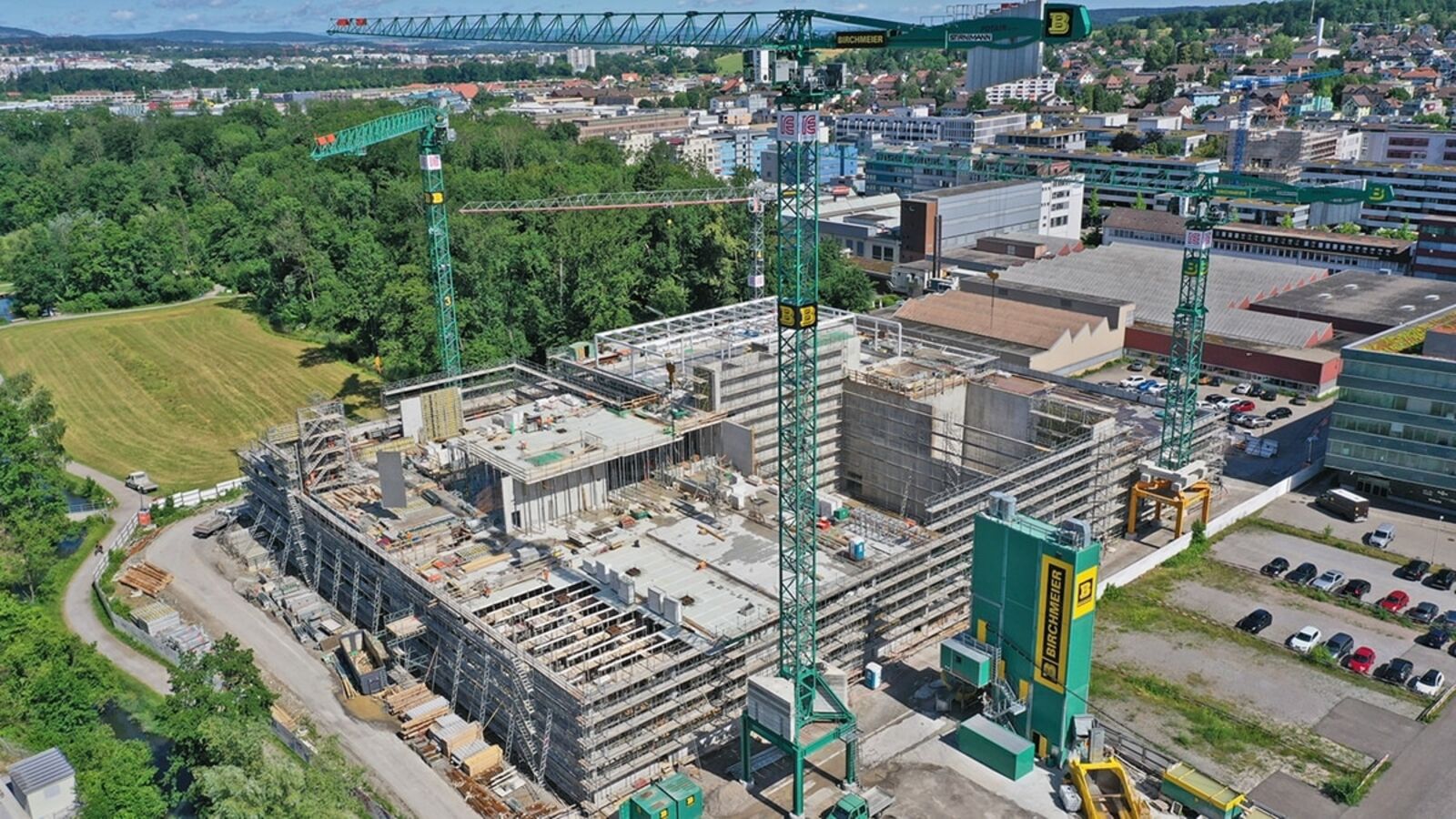

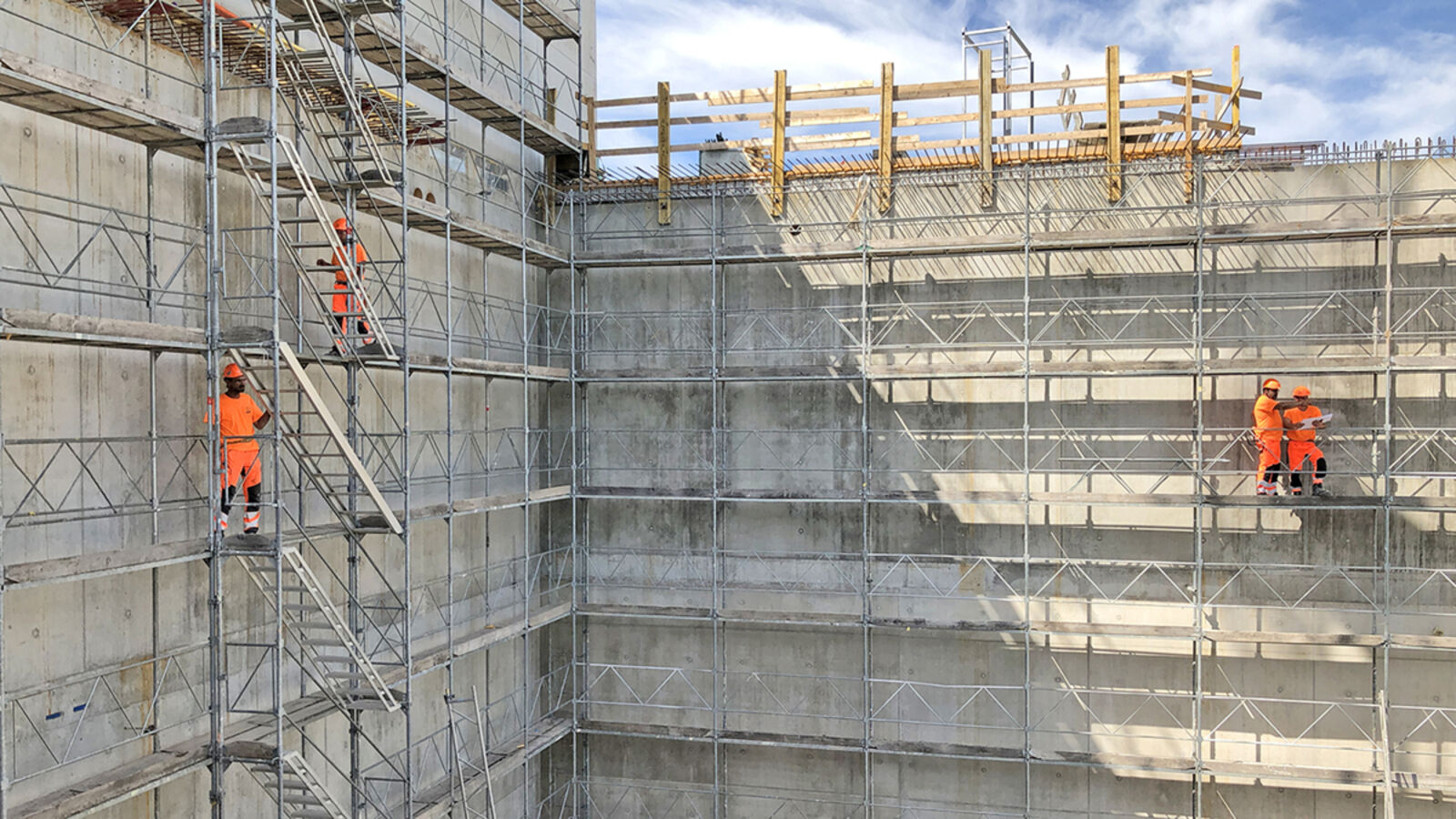

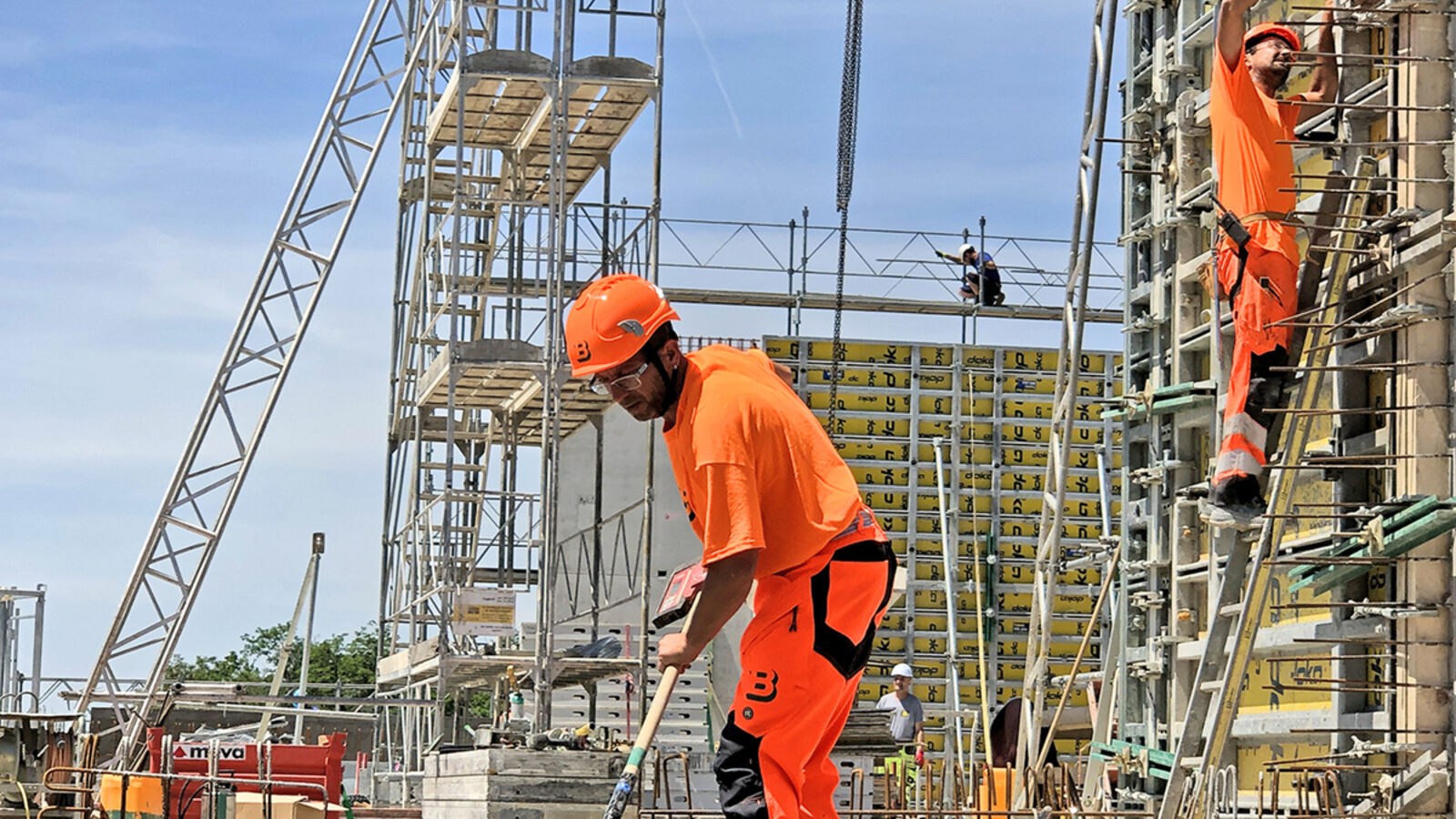

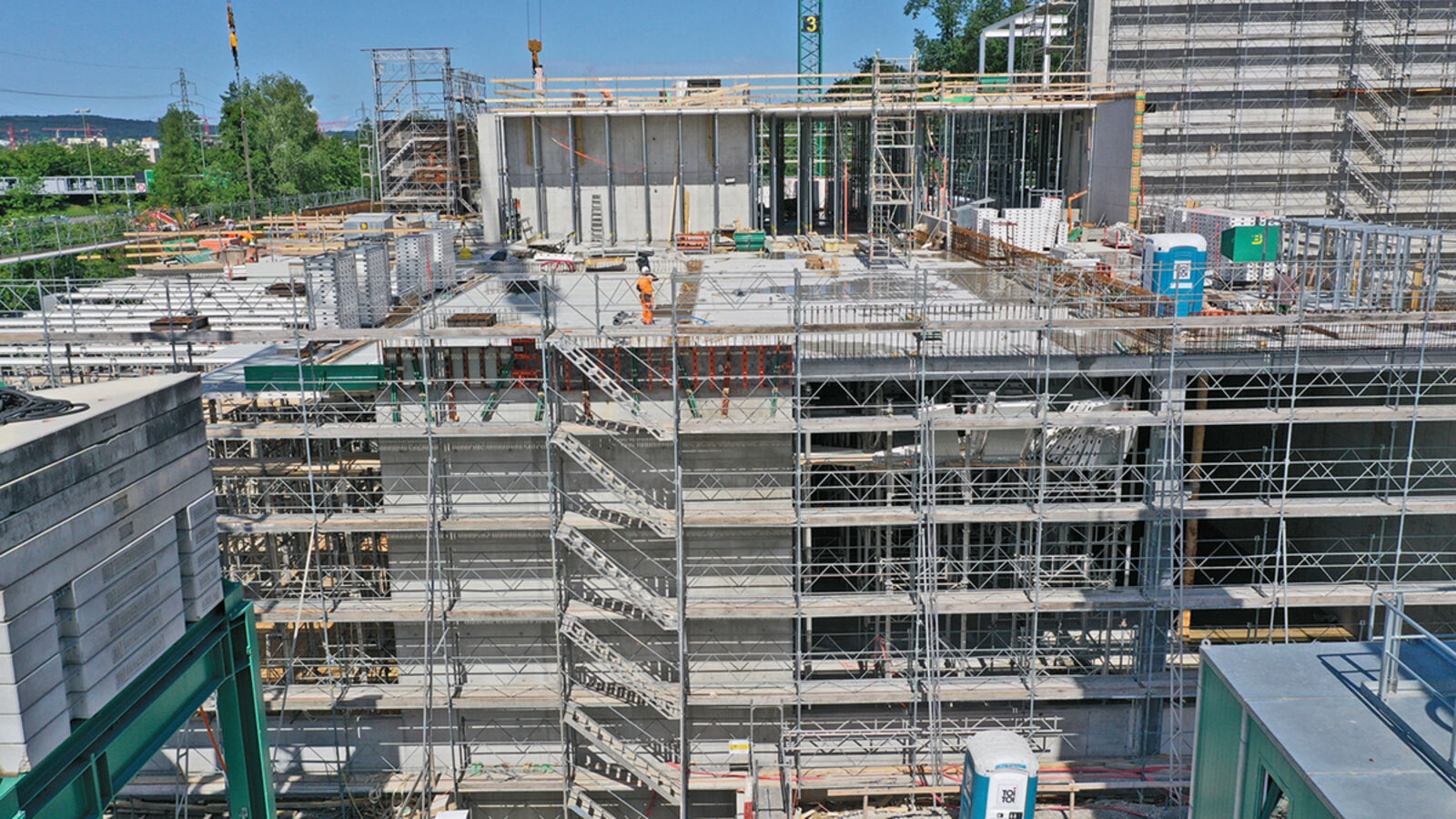

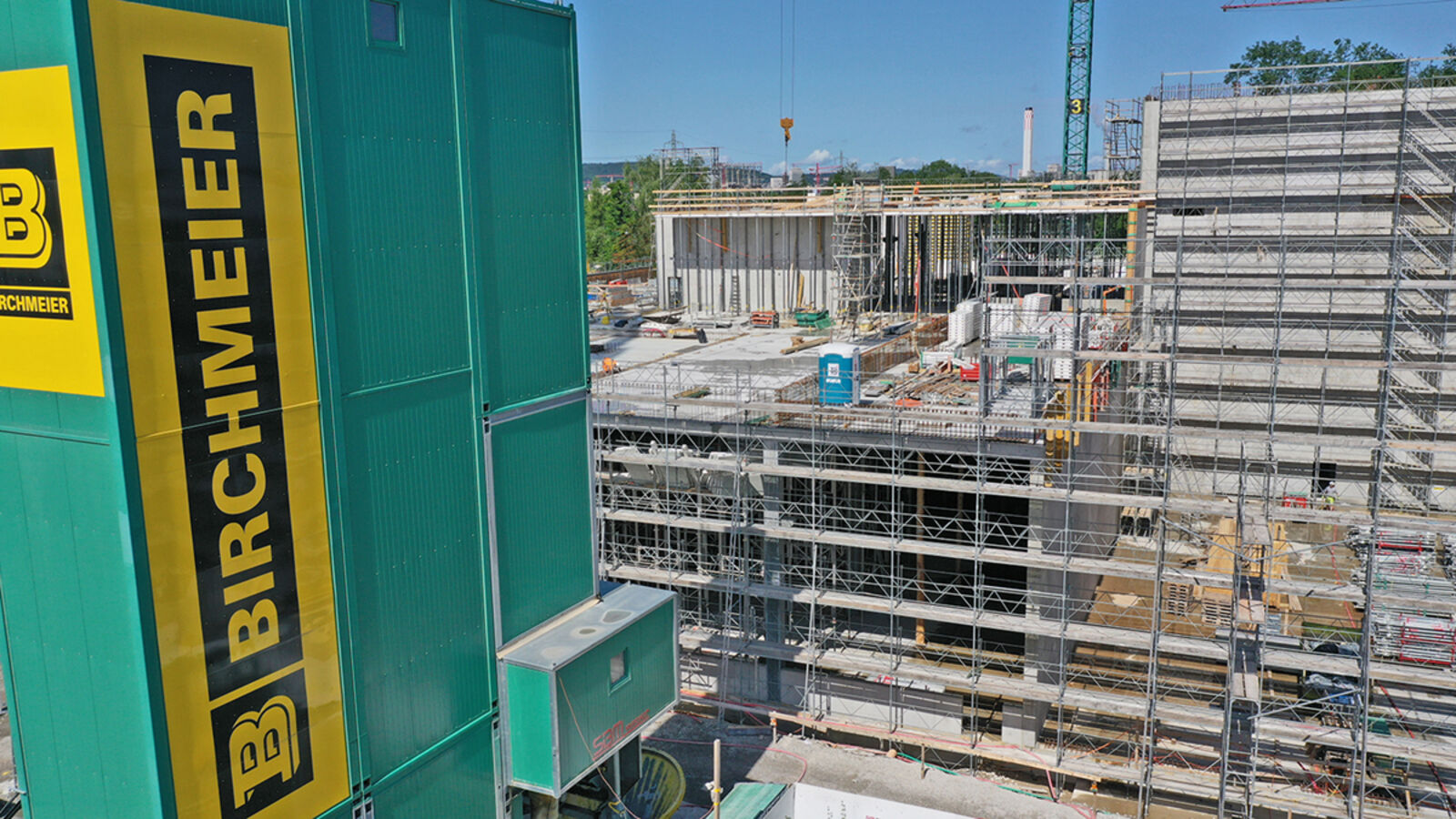

Das Unternehmen Reishauer in Wallisellen baut in drei Etappen neue Produktions- und Logistikhallen sowie ein Verwaltungsgebäude. Während der ersten Etappe wird eine neue Produktions- und Logistikhalle mit unterirdischer Einstellhalle erstellt. Die Deckenhöhen des fünfgeschossigen Baus sind teilweise bis zu 15 Metern hoch. Gemäss unserem Bauführer David Diesner ist neben den hohen Wand- und Deckenhöhen die kurze Bauzeit von rund 12 Monaten eine grosse Herausforderung. Dank einer guten Arbeitsvorbereitung und optimierten Arbeitsabläufen, konnten die Arbeiten bisher mit dem teilweise bis zu 50-köpfigen Team termingerecht und unfallfrei ausgeführt werden. Einer Übergabe des Rohbaus an den Bauherrn Mitte August steht nichts im Wege.
Baugrube von A bis Z

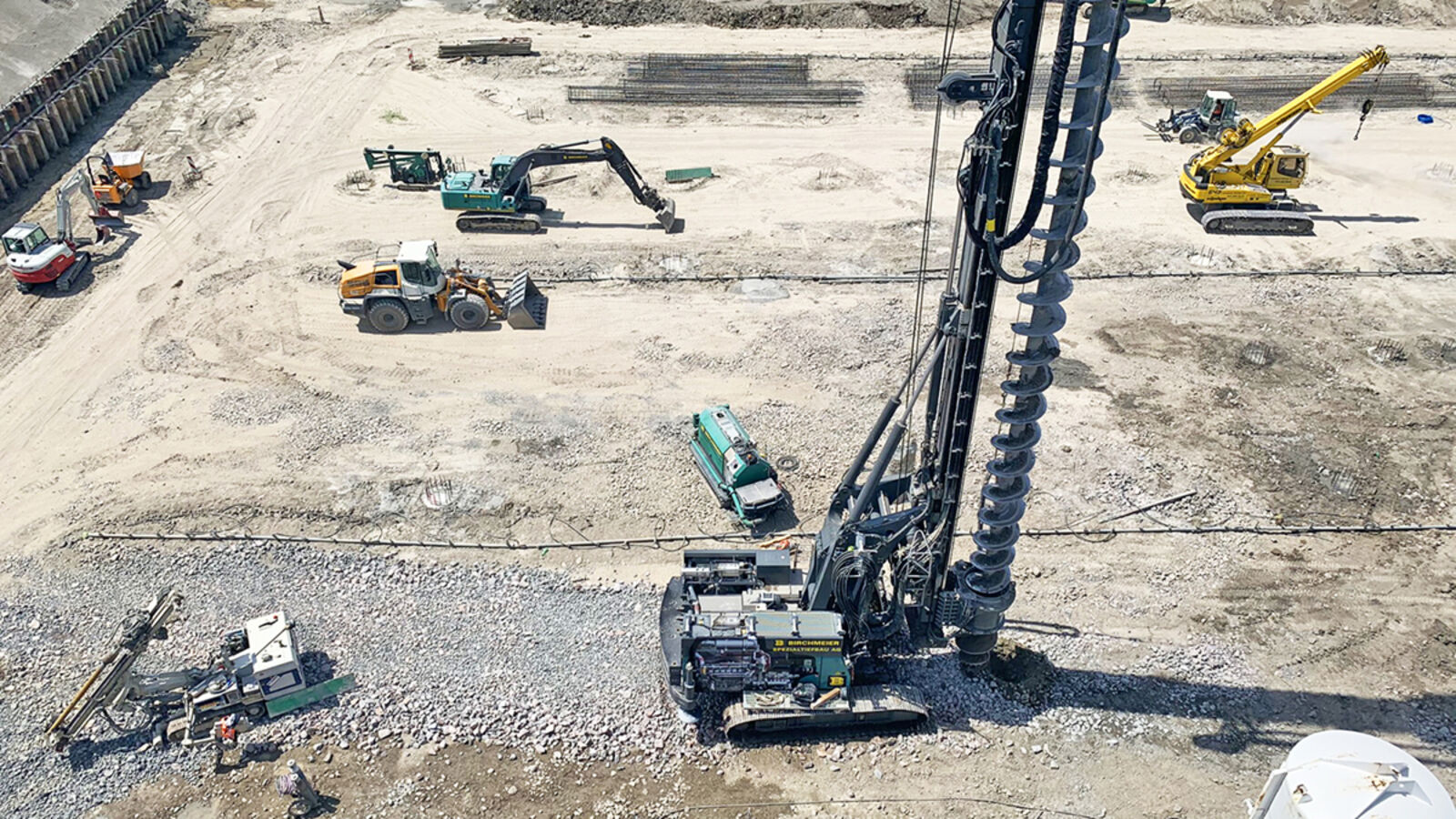

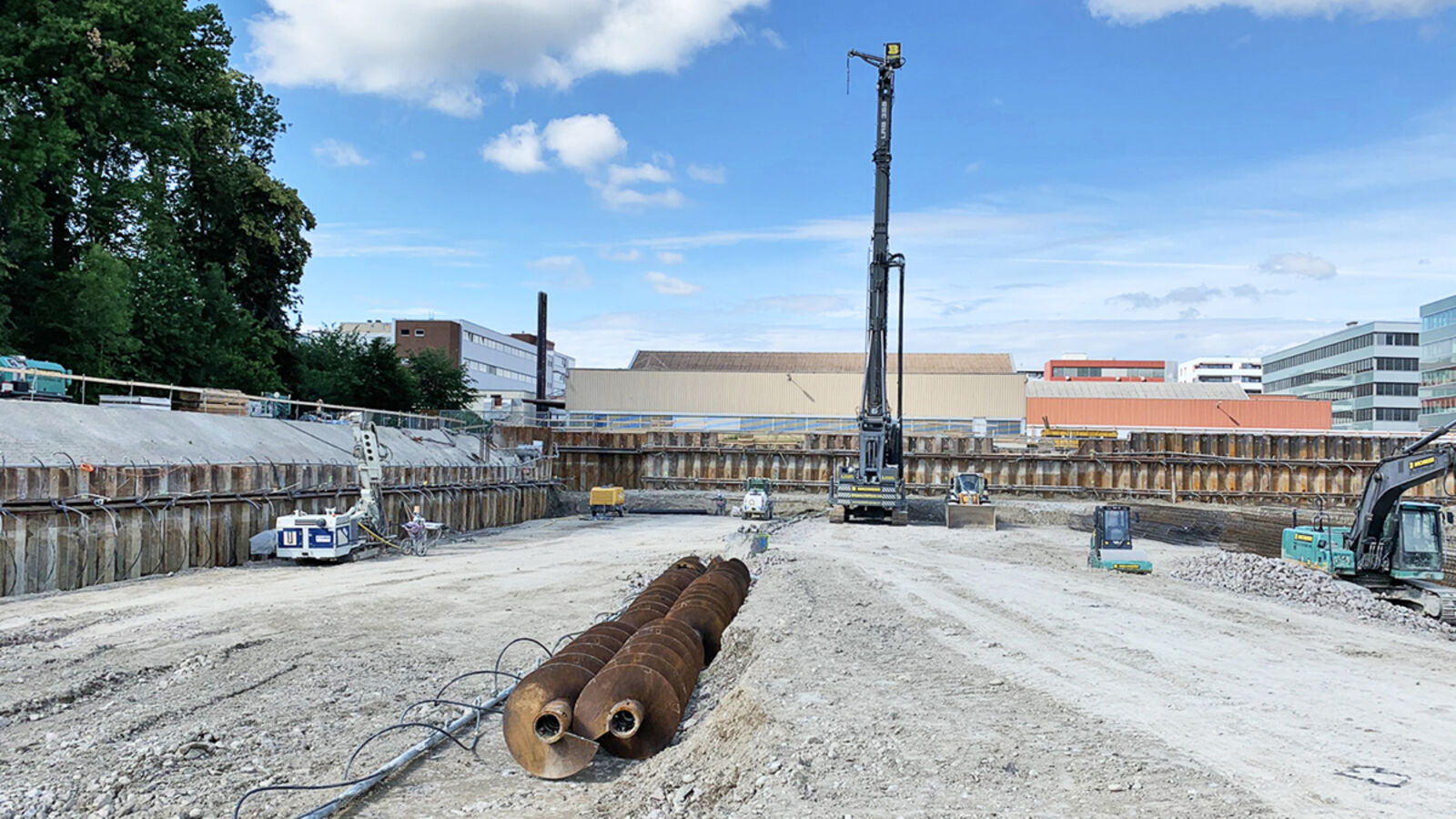

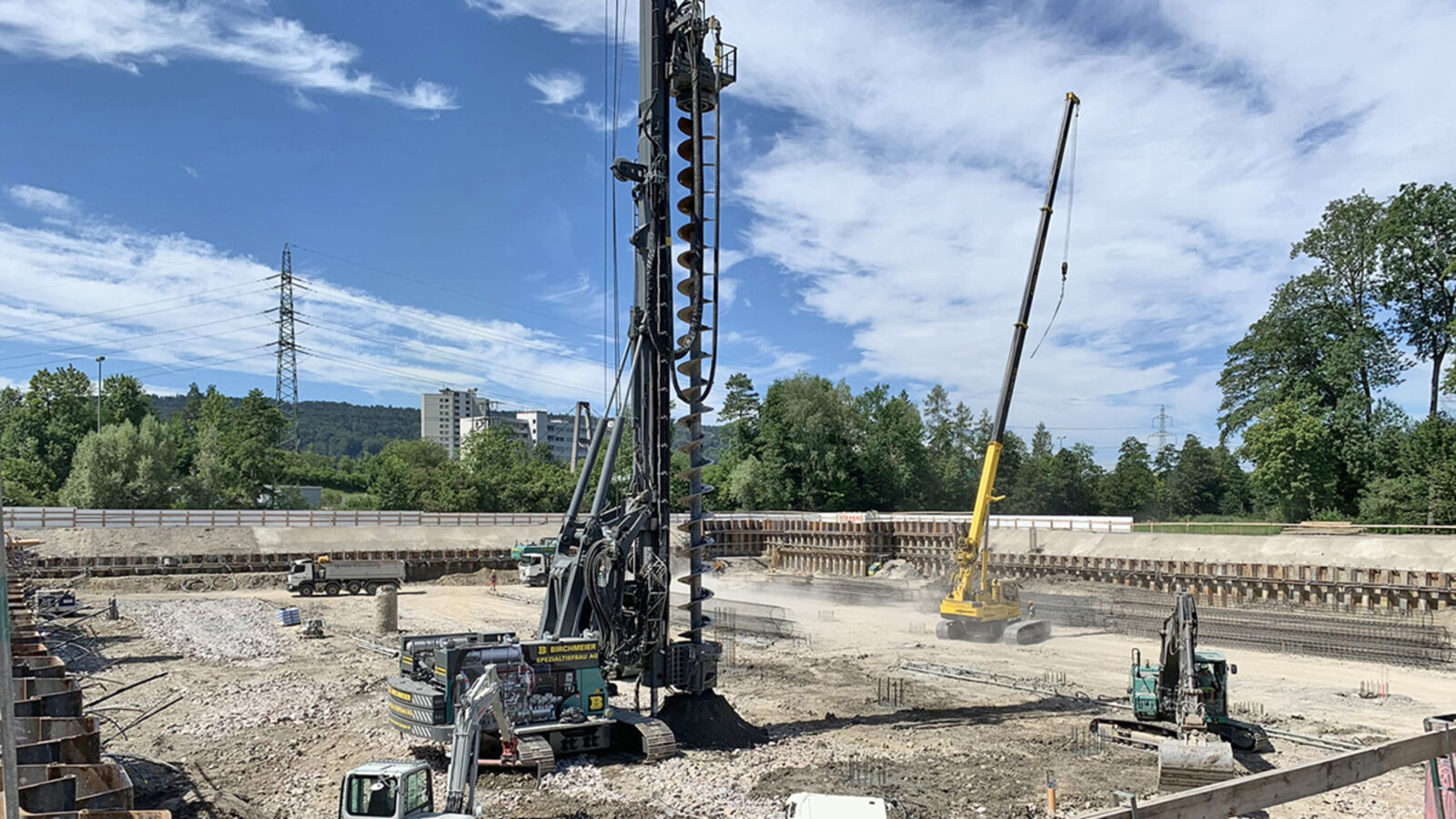

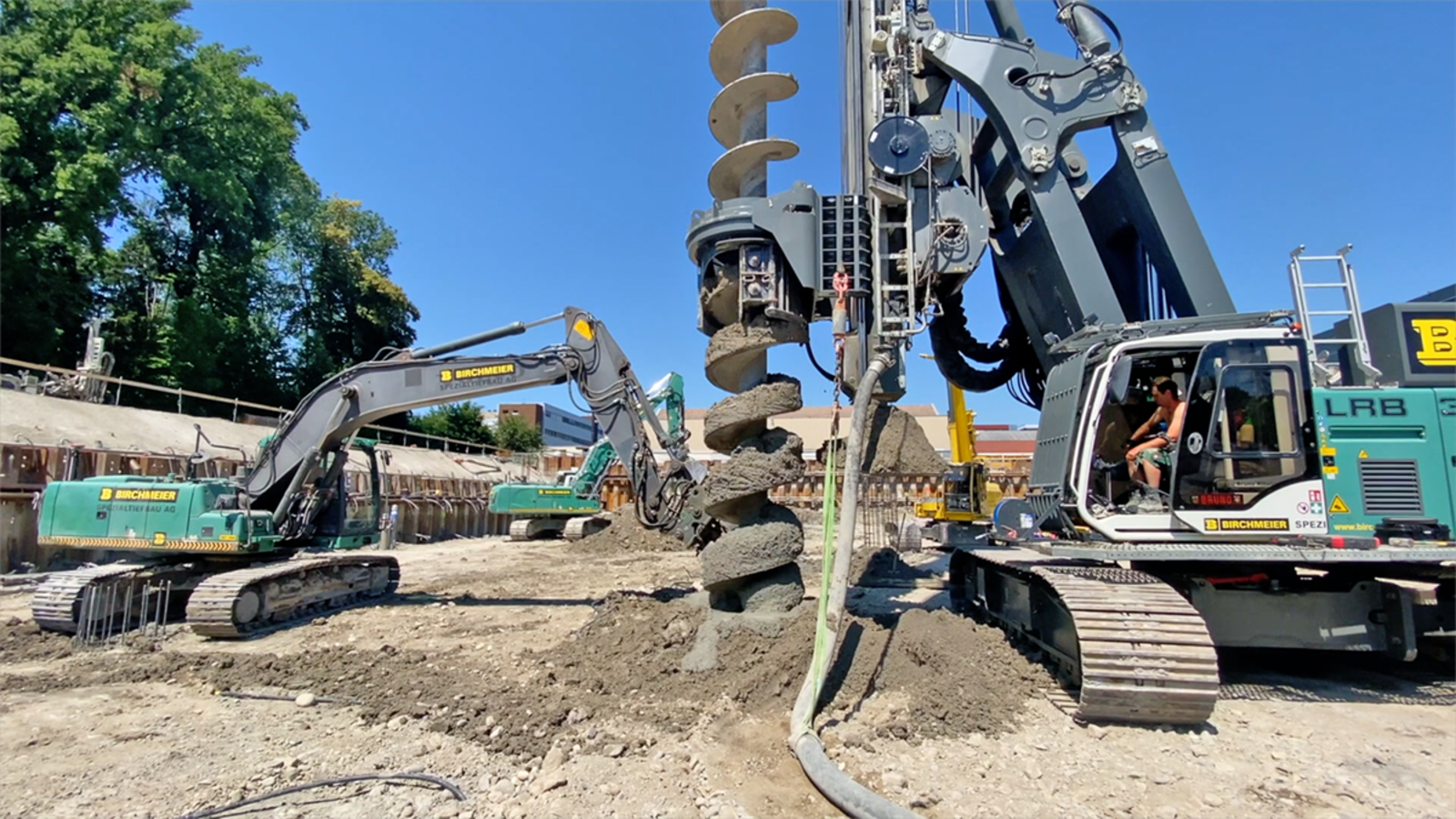

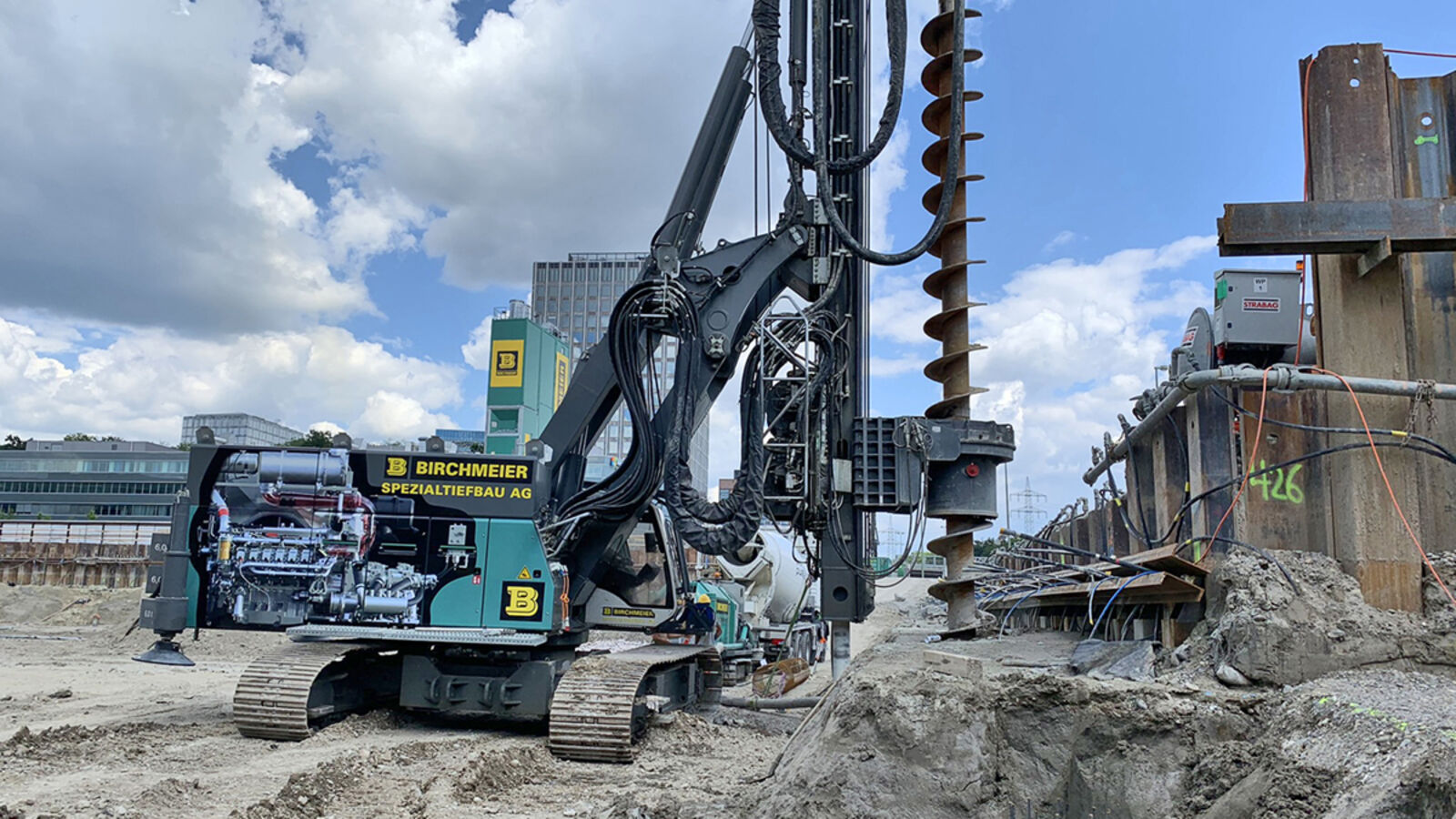

Der erste Bagger unseres Spezialtiefbaus fuhr im Januar 2020 auf die Baustelle. Der Auftrag: Bis Oktober 2020 die Gesamtbaugrube fertigstellen. Gestartet wurde mit der Altlastensanierung im Umfang von 35'000 m³. Der belastete Baugrund wurde von uns beporbt, triagiert und gesetzeskonform entsorgt. Danach folgte das Einbringen von 8500 m² Spundwänden mit Bohlenlängen von bis zu 20 Metern. Unter der Einhaltung der besonderen Boden- und Gewässerschutzauflagen wurden von unserem Spezialtiefbau in einem nächsten Schritt die Wasserhaltungsarbeiten durchgeführt bevor rund 65'000 m³ Aushub ausgehoben, verladen und abtransportiert wurden. Die umfangreiche Pfahlfundation mit Grossbohrpfählen mit Durchmessern von 900 und 1200 Millimetern sowie Bohrtiefen bis zu 30 Metern wurden im Bohrverfahren SOB-Endlosschneckenbohren erstellt. Mit dem Restaushub der Baugrubensohle und dem Einbringen des Magerbetons hat unser Spezialtiefbau den ersten Abschnitt des Gesamtauftrags der Birchmeier Gruppe erfüllt.

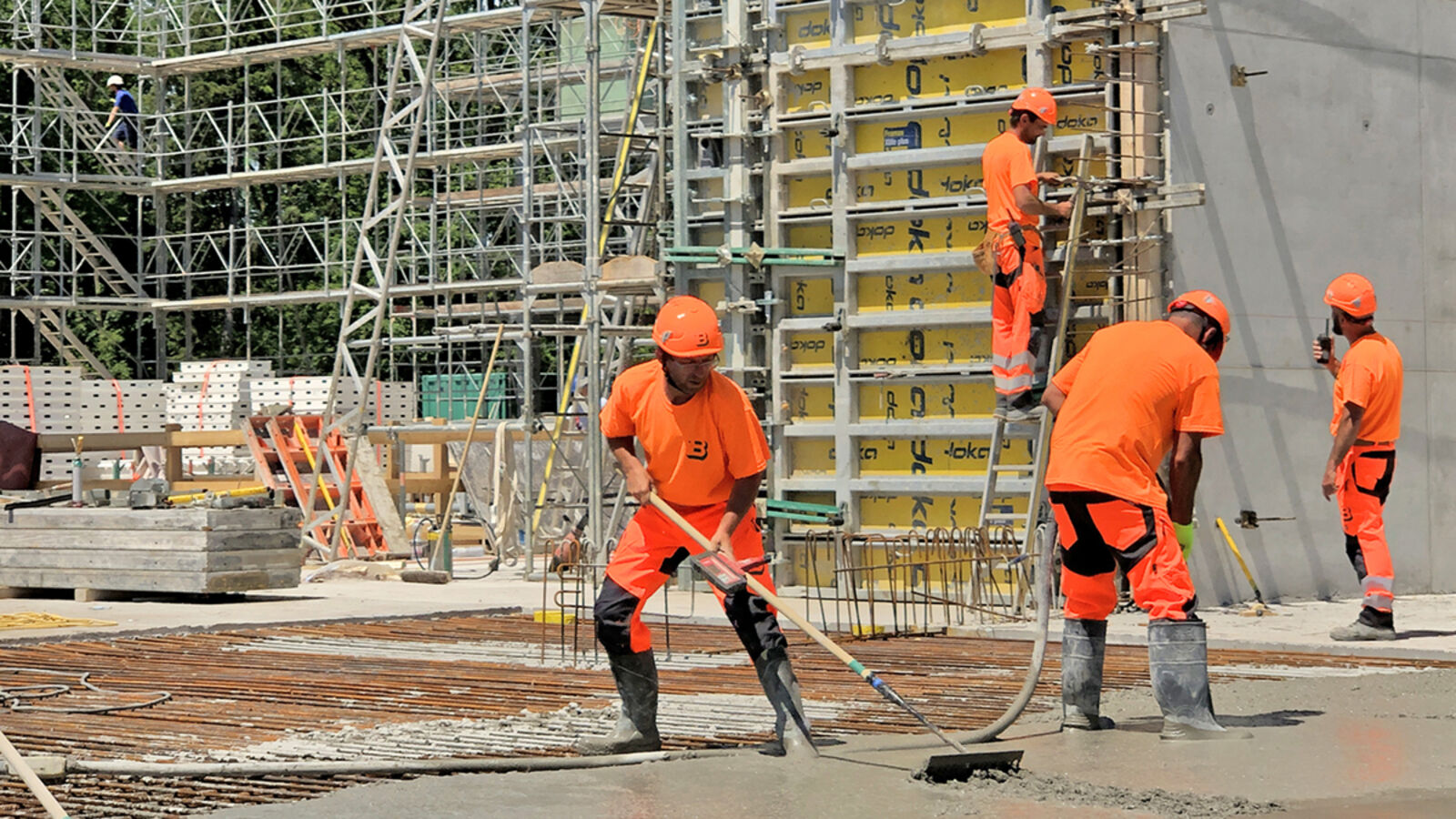

Beton direkt ab Baustelle

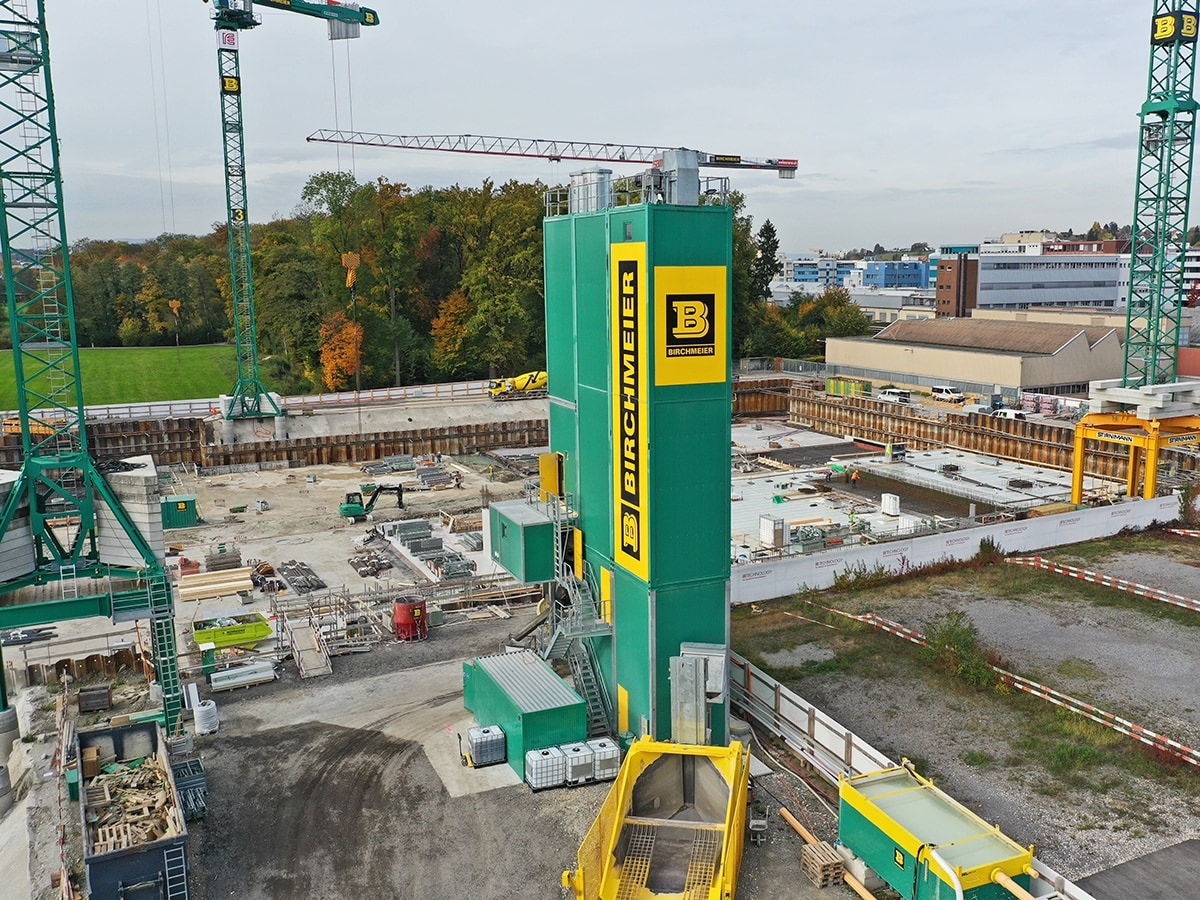

Für die rund 25‘000 m³ Beton, die auf der Baustelle bis zum Bauende benötigt werden, haben wir die hauseigene mobile Betonanlage installiert. Dies hat den Vorteil, dass die Baustellenabläufe und Lieferungen besser aufeinander abgestimmt werden können. Zudem kann der Beton flexibel abgerufen und mit dem Kran direkt ab der Anlage abgenommen werden. Die mobile Betonanlage kann täglich bis 600 m³ Beton herstellen.
